蒙华铁路襄阳段预计9月份全面送电

作为我国一次建成最长的运煤专线,蒙华铁路将于今年10月1号正式通车运营。在蒙华铁路襄阳段,连日来,电力工人们顶着高温,加紧安装蒙华铁路南漳牵引变电所外接供电设施。

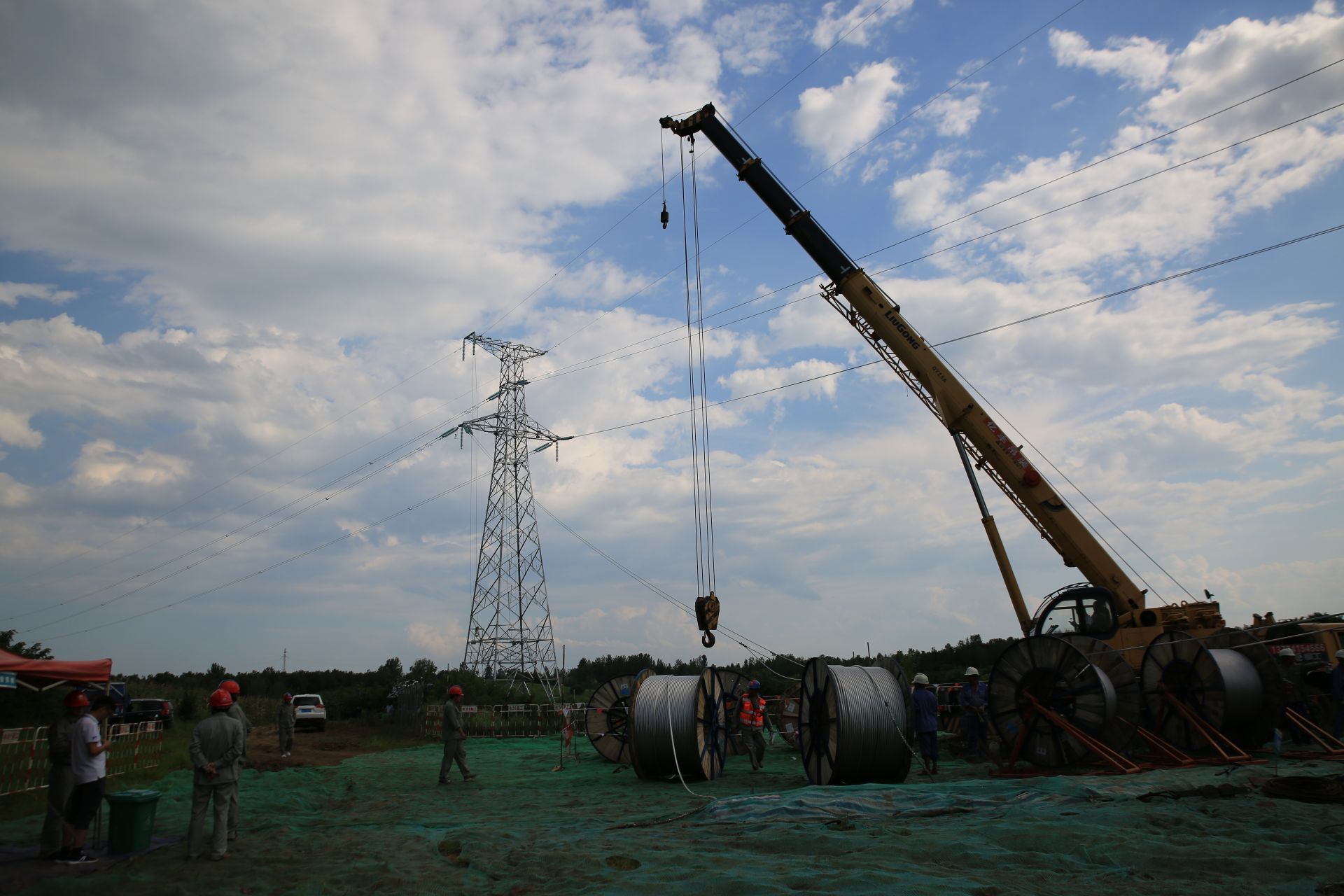

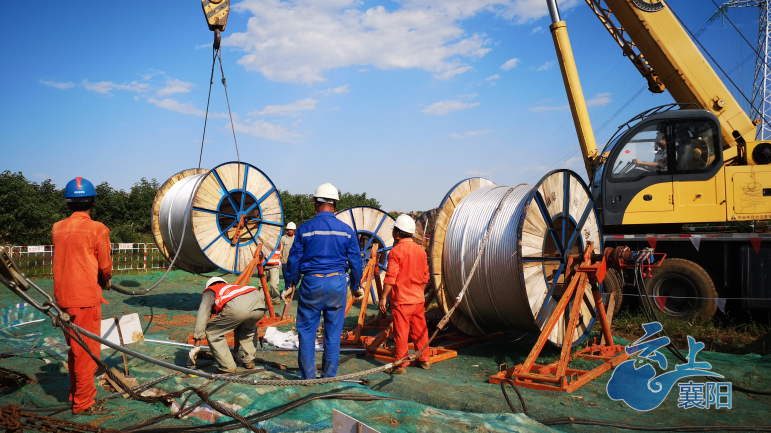

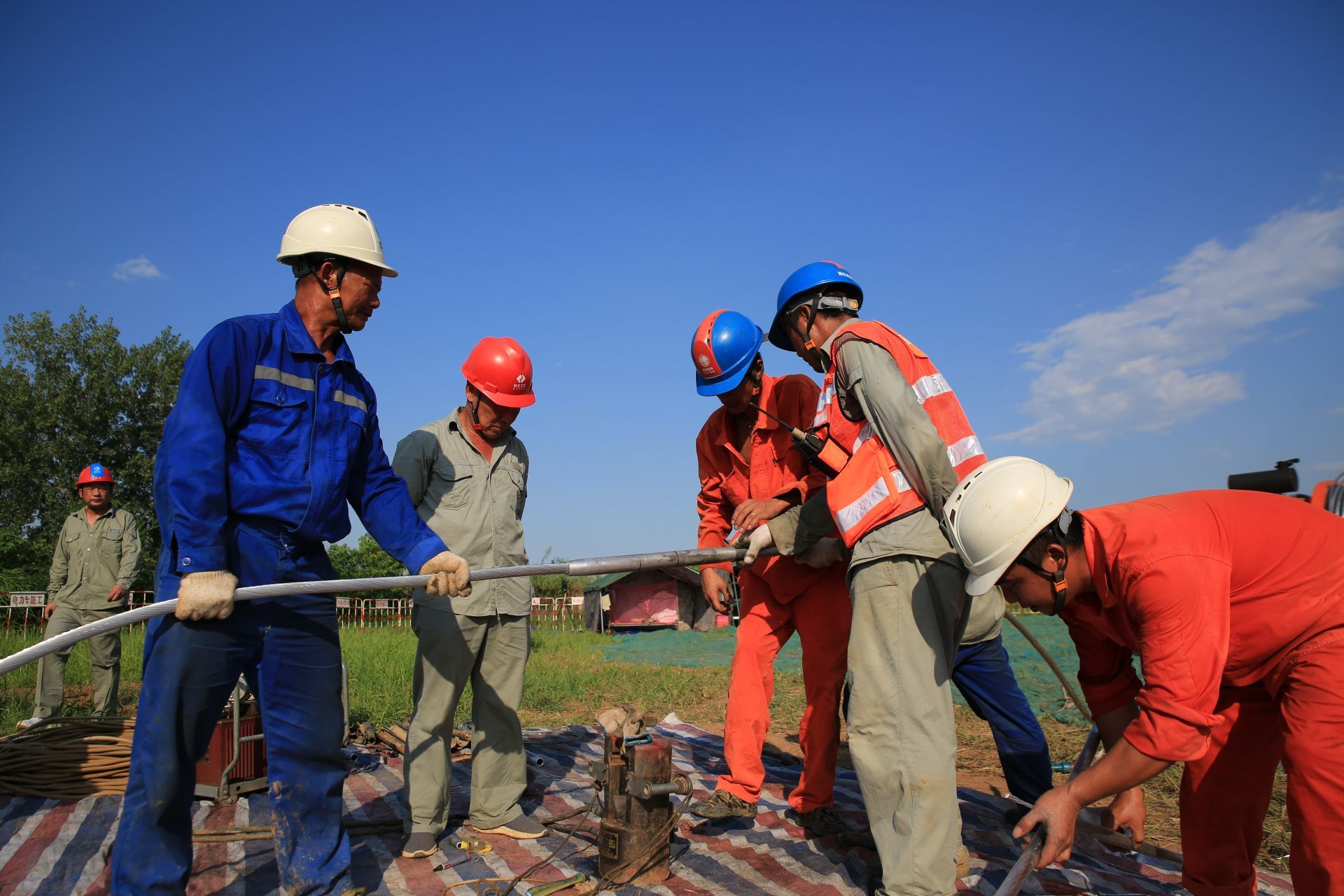

在南漳县九集镇,电力工人正在采用张力机牵引车,以每小时一公里左右的速度,开展线缆延展施工。目前,75基铁塔已完成大半,总计25公里长的高压线架设即将完工。

国网襄阳供电公司建设部主任李胜利介绍,争取9月初完成蒙华铁路南漳牵引变电所线路的施工,为蒙华铁路全线贯通、运营,提供坚强的电力保障。

为了保证蒙华铁路供电安全稳定,每个牵引变电所都采用双回路供电。目前,南漳牵引变电所其中一条线路已经具备送电条件,正在建设的这条线路因为规划设计变更,于今年3月份开工建设,5月正式启动铁塔立塔作业。由于工期短、任务重,电力工人们在夏季高温期间,只能实施错峰作业,加快工程建设进度。

李胜利介绍,每天早上6点开始施工,10点半到11点避开高温时间,下午4点开始施工,到晚上9点钟以后才能停工,加班加点地施工一直要持续到9月初。

据介绍,蒙华铁路在襄阳境内共设邓湖、南漳共2座牵引变电所,其外部供电线路工程都由国网襄阳供电公司建设管理,涉及220千伏及以上电压等级变电站4座,需新建及改造220千伏线路4条,共计51.1公里。今年8月2号,国网襄阳供电公司顺利完成邓湖牵引变电所送电,保证了蒙华铁路调试电源需求。

全媒体记者:王全利 / 通讯员:瞿露、鲍海泉

编辑:苏琦琦 / 校对:卫润楠

责编:姚城/ 审核:曾雄飞

评论一下
评论 0人参与,0条评论
还没有评论,快来抢沙发吧!
最热评论
最新评论
已有0人参与,点击查看更多精彩评论
